水电站-内江白马电站录像

发布时间:2024-05-29 11:18        浏览量:891

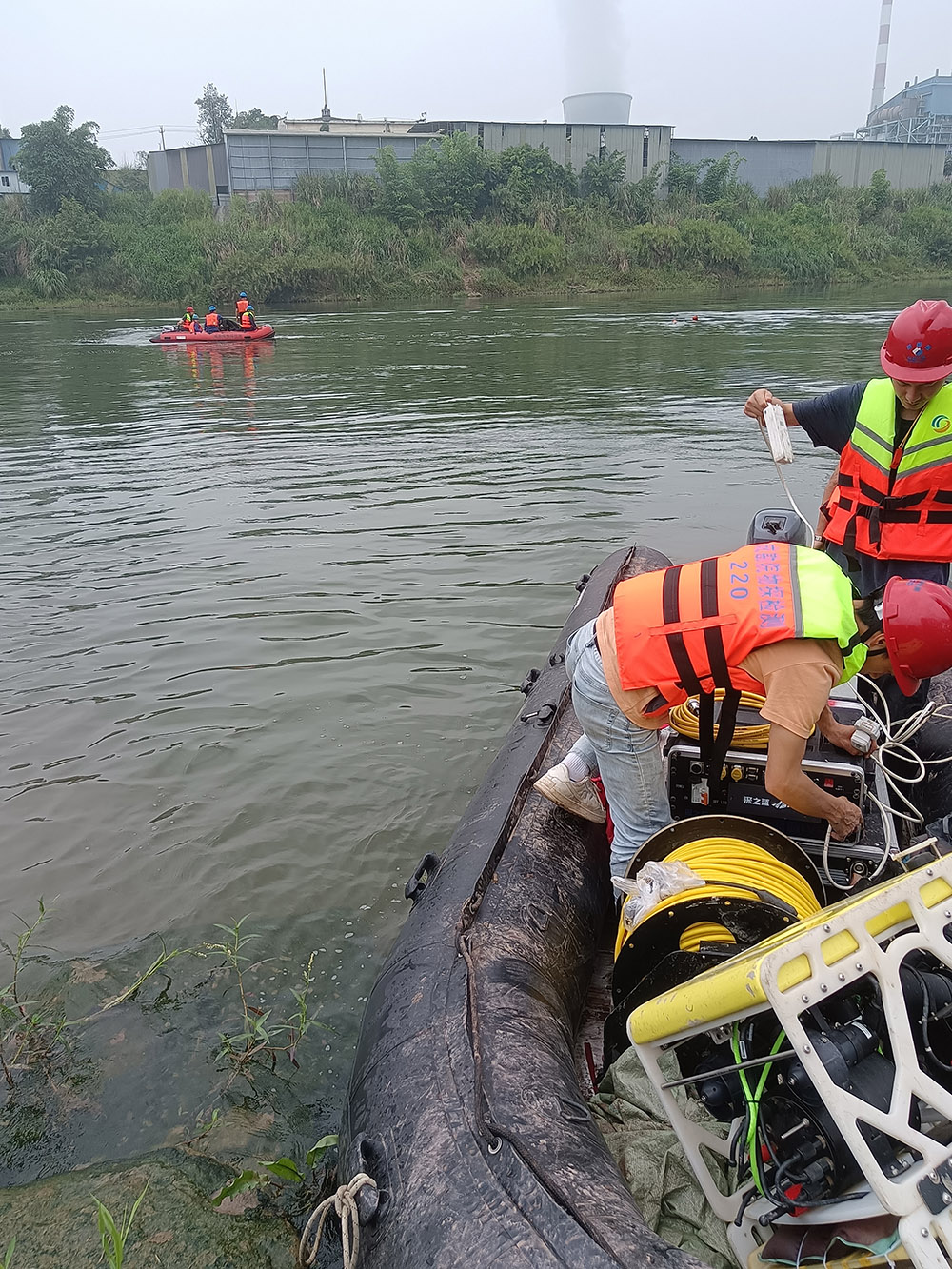

项目概况:电站取水头部淤积严重,取水头部连接引水管道,管道长约160m,管径为DN2200,前期采用水下机器人进入管道对管道内壁及淤积情况进行检测,因检测效果不佳需要派遣潜水员进入管道进行检测。现场水深约为10m

项目特点:受限空间作业,长距离管道作业,多名潜水员水下配合作业

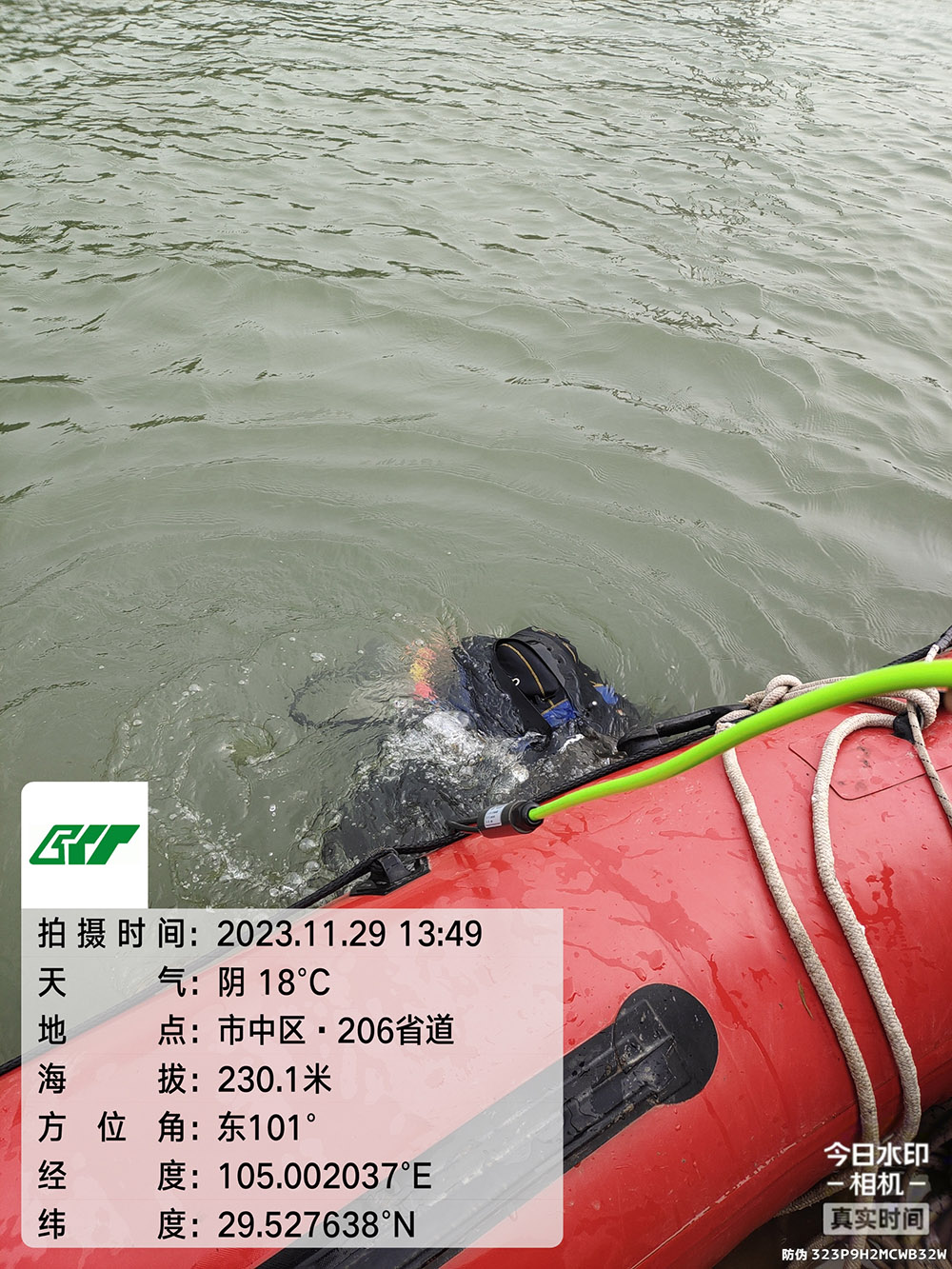

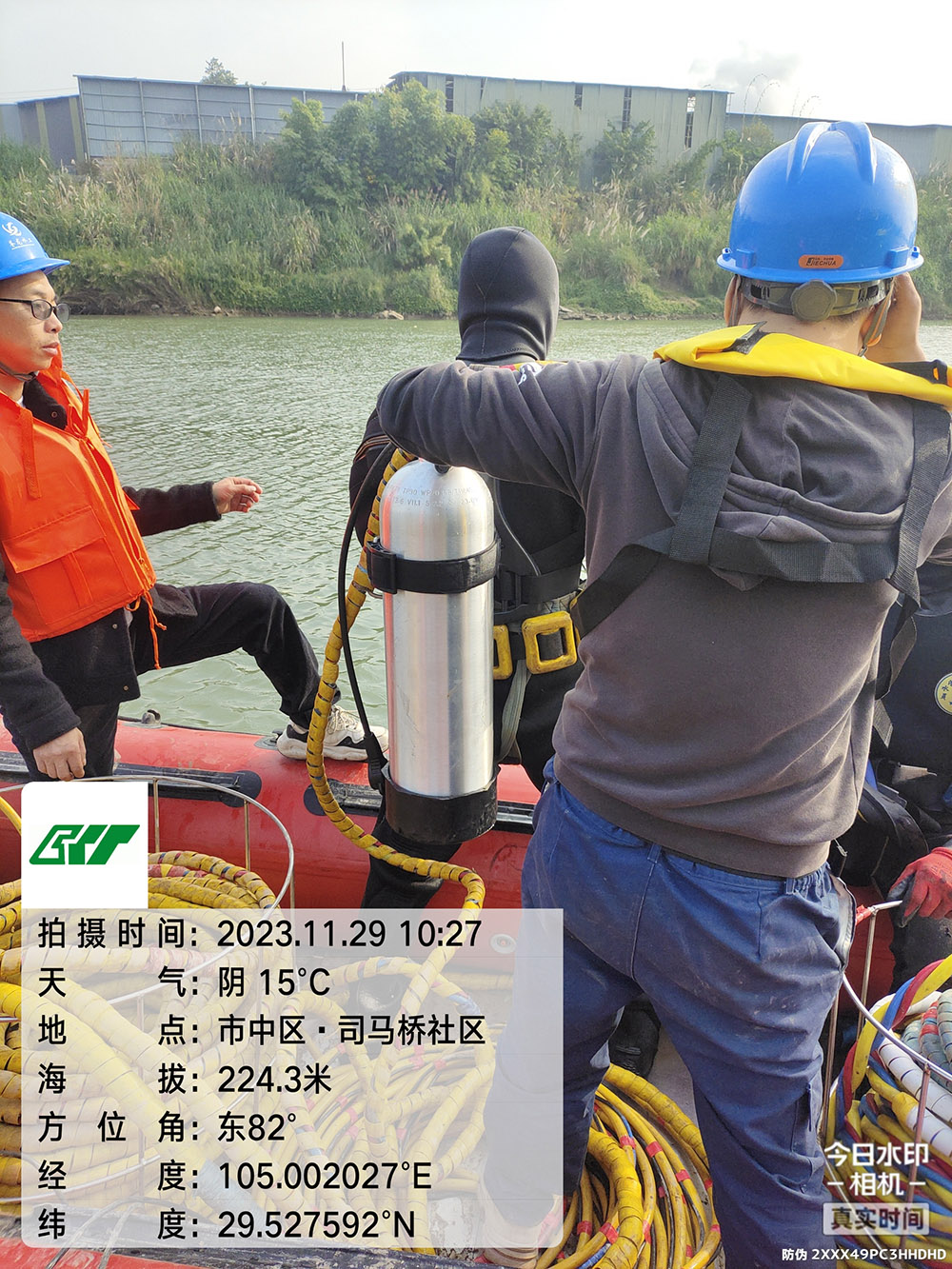

方案设计:派遣两名潜水员进行水下作业,其中1#潜水员进入管道内部进行检测,该潜水员携带应急气瓶进入,出现紧急情况时潜水员可以及时出水,2#潜水员在管口进行气管递送,船上辅助人员对接两名潜水员。
