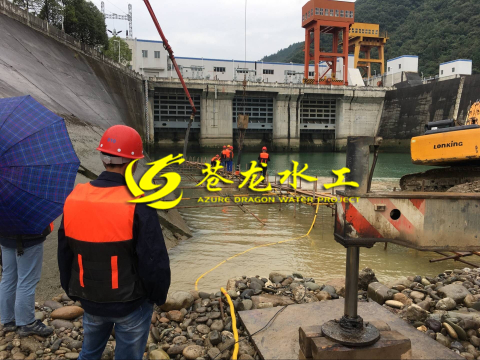

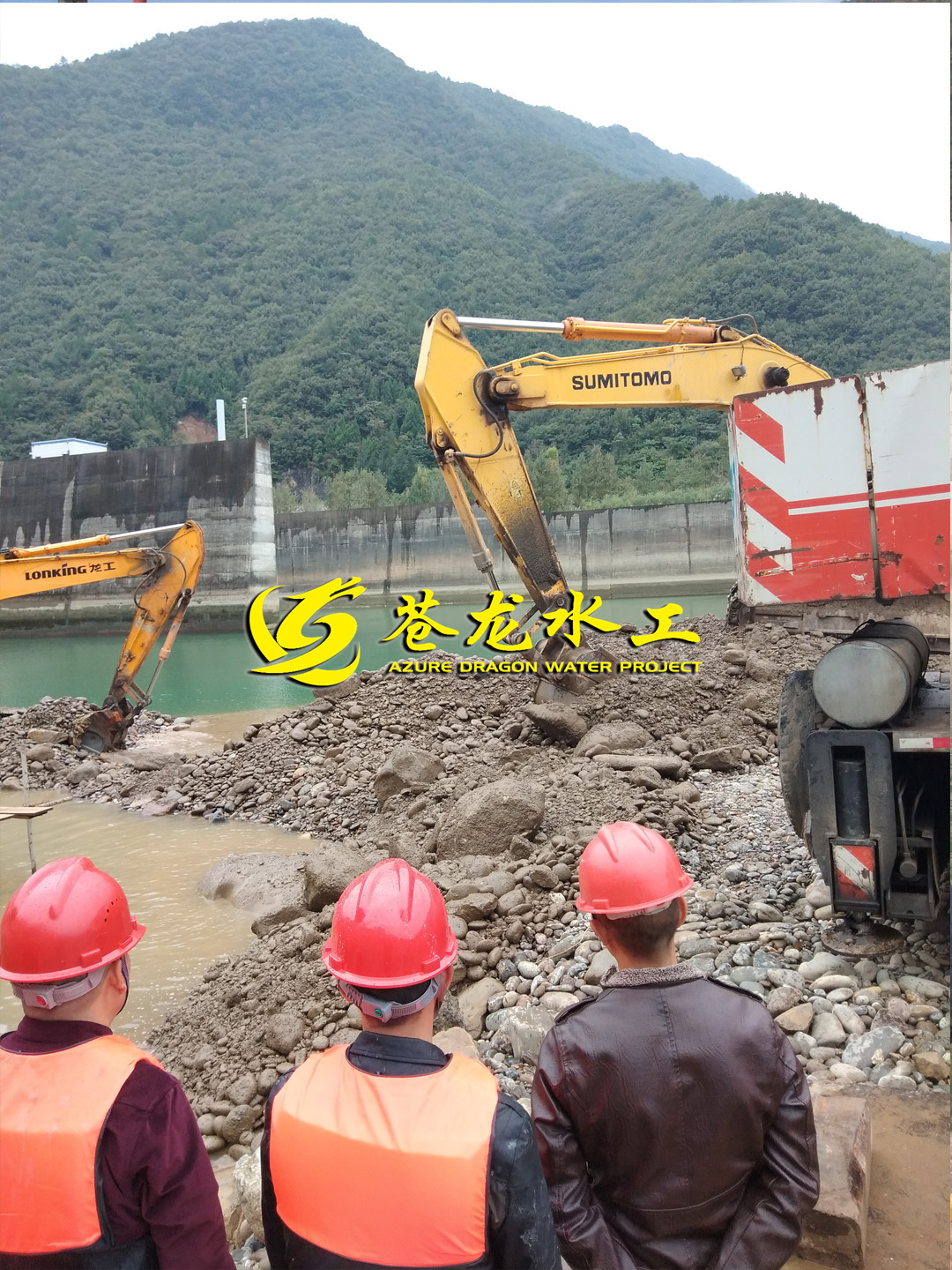

项目基本情况:电站尾水区域护坡存在掏蚀情况,掏蚀长度约为53m,最大掏蚀深度为4m,最大掏蚀高度为2m。尾水区域右岸护坡出现掏蚀,掏蚀长度为83m,最大掏蚀深度为4m,最大掏蚀高度为3m。

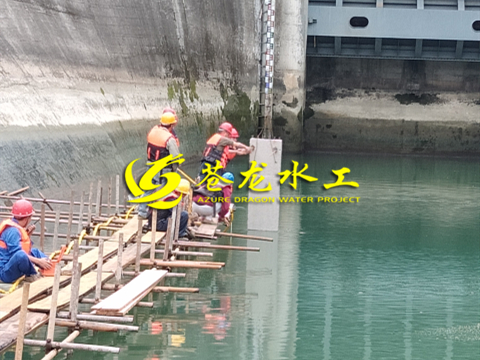

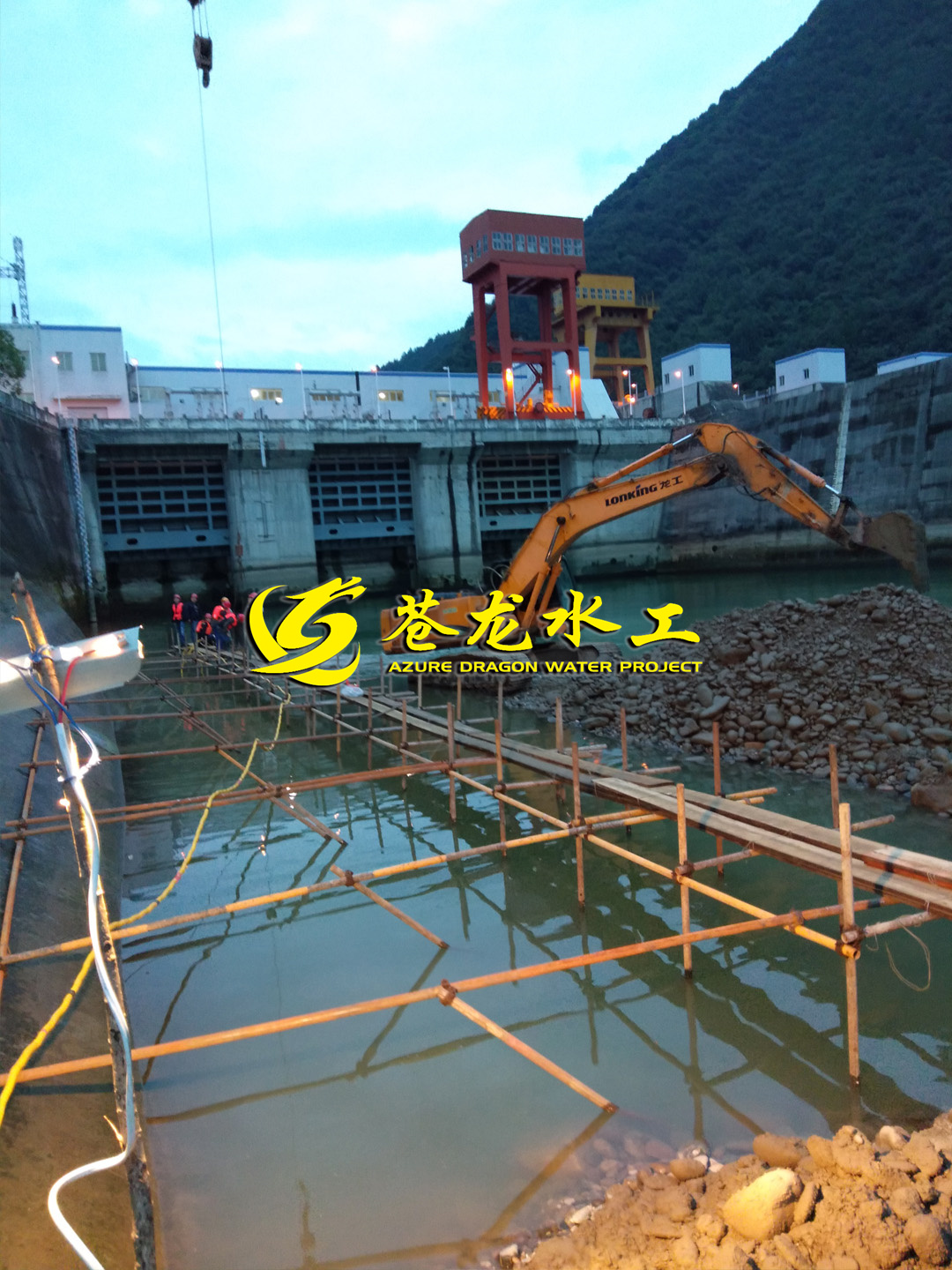

施工方案设计:采用预制板作为模版,在掏蚀区域架设预制板,采用铁丝对预制板进行固定,潜水员辅助浇筑水下混凝土。

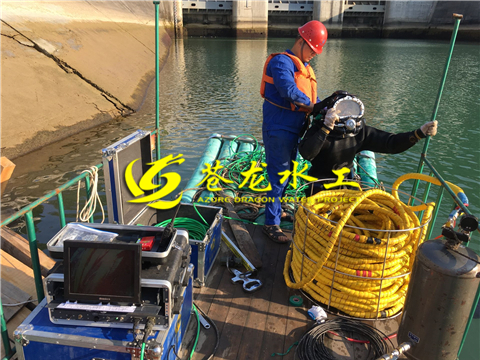

施工工艺步骤:水下探摸测量,模版架设,水下浇筑混凝土(天泵),完工验收,竣工报告编制。
完工效果情况:混凝土将掏蚀区域全部覆盖,混凝土表面平整、无蜂窝麻面等情况。修复尾水区域、右岸护坡共计长度约130m,总计浇筑混凝土约3000方。
